2018年造價工程師考試練習題五十三《案例分析》

發布時間:2017-11-28 16:31:51來源:大立教育點擊數:

2025年一級造價工程師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
距離2018年造價工程師考試還有一段時間,學習是一件需要日積月累的事,靠臨時抱佛腳過關不是每個人都有的運氣,跟著大立教育堅持練習做題吧。

   距離2018年造價工程師考試還有326天的時間,相信大家一定會對考試充滿信心的,不過只有信心是不夠的,還要有堅實的基礎,以下是案例分析科目的練習題,一起來檢測一下自己的學習效果吧。



  某項目業主分別與甲、乙施工單位簽訂了土建施工合同和設備安裝合同,土建施工合同約定:管理費為人材機費之和的10%,利潤為人材機費用與管理費之和的6%,規費和稅金(營業額)為人材機費用于管理費和利潤均人工費為基礎,其費用分別為55%、45%。規費和稅金(營業稅)為人材機費用用與管理費和利潤之和的9.8%,合同工期20天。

  土建施工合同與設備安裝合同均約定:人工工日單價為80元/工日,窩工補償按70%計,機械臺班單價按500元/臺班,閑置補償按80%計。

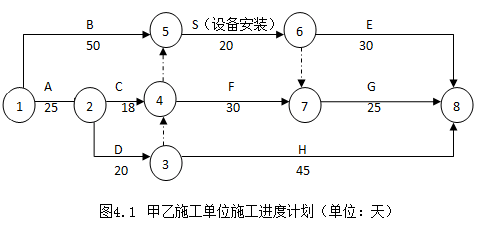

  甲乙施工單位編制了施工進度計劃,獲得監理工程師的批準,如下圖所示。


  該工程實施過程中發生如下事件:

  事件1:基礎工程A工作施工完畢組織驗槽時,發現基坑實際土質與業主提供的工程地質資料不符,為此,設計單位修改加大了基礎埋深,該基礎加深處理使甲施工單位增加用工50個工日,增加機械10個臺班,A工作時間延長3天,甲施工單位及時向業主提出費用索賠和工程索賠。

  事件2:設備基礎D工作的預埋件完畢后,甲施工單位報監理工程師進行隱蔽工程驗收,監理工程未按合同約定的時限到現場驗收,也未通知甲施工單位推遲驗收事件,在此情況下,甲施工單位進行了隱蔽工序的施工,業主代表得知該情況后要求施工單位剝露重新檢驗,檢驗發現預埋尺寸不足,位置偏差過大,不符合設計要求。該重新檢驗導致甲施工單位增加人工30工日,材料費1.2萬元,D工作時間延長2天,甲施工單位及時向業主提供了費用索賠和工期索賠。

  事件3:設備安裝S工作開始后,乙施工單位發現的業主采購設備配件缺失,業主要求乙施工單位自行采購缺失配件。為此,乙施工單位發生材料費2.5萬元。人工費0.5萬元。S工作時間延長2天。乙施工單位向業主提出費用索賠和工期延長2天的索賠,向甲施工單位提出受事件1和事件2影響工期延長5天的索賠。

  事件4:設備安裝過程中,由于乙施工單位安裝設備故障和調試設備損壞。使S工作延長施工工期6天,窩工24個工作日。增加安裝、調試設備修理費1.6萬元。并影響了甲施工單位后續工作的開工時間,造成甲施工單位窩工36個工日,機械閑置6個臺班。為此,甲施工單位分別向業主和乙施工單位及時提出了費用和工期索賠。



  問題:

  1.分別指出事件1~4中甲施工單位和乙施工單位的費用索賠和工期索賠是否成立?并分別說明理由。

  2.事件2中,業主代表的做法是否妥當?說明理由。

  3.事件1~4發生后,圖中E工作和G工作實際開始時間分別為第幾天?說明理由。

  4.計算業主應補償甲、乙施工單位的費用分別是多少元,可批準延長的工期分別為多少天?(計算結果保留兩位小數)



  1.【答案】

  事件1:甲施工單位向業主提出費用索賠成立,地質條件變化應由業主承擔風險,增加的費用應由業主承擔;甲施工單位向業主提出工期索賠成立,地質條件變化應由業主承擔風險,且A工作為關鍵工作。

  事件2:甲施工單位向業主提出費用與工期索賠不成立,施工質量問題造成的費用增加與工期延誤由甲施工單位自己承擔。

  與工期延誤由施工單位自己承擔。

  事件3:乙施工單位向業主提出的費用索賠成立,業主采購設備配件缺失造成乙施工單位費用增加,應由業主承擔;乙施工單位向業主提出的工期索賠成立,業主采購設備配件缺失使S工作延長2天應由業主承擔責任。乙施工單位向甲施工單位提出的工期索賠不成立,甲施工單位與乙施工單位沒有合同關系,且工作A和D的延誤沒有對S工作造成影響。

  事件4:甲施工單位向業主提出費用索賠成立,乙施工單位使甲施工單位費用增加應由業主承擔責任;甲施工單位向業主提出工期索賠成立,乙施工單位使甲施工單位工期延誤應由業主承擔責任,且S工作延誤的工期6天超過了S工作的總時差1天,即使甲施工單位延誤工期3天;甲施工單位向乙施工單位提出費用與工期索賠不成立,甲施工單位與乙施工單位沒有合同關系。乙施工單位不能提出費用和工期索賠,設備故障造成費用增加與工期延誤由施工單位自己承擔。



  2.【答案】

  妥當。業主代表有權要求甲施工單位對已隱蔽工程進行重新檢驗。



  3.【答案】

  E工作的實際開始時間為第79天,因為B、S、E為最后的關鍵線路,B工作50天,S工作28天,所以E工作的實際開始時間為第(50+28+1)=79天。

  G工作的最早開始時間為第81天,因為G工作的緊前工作有工作S和工作F,工作S的最早完成時間為第78天,工作F的最早完成時間為第80天,所以G工作的最早開始時間為第81天,實際開始時間可以是第81、82、83、84天。



  4.【答案】

  甲施工單位費用:

  事件1:(80*50+500*10)*(1+10%)*(1+6%)*(1+9.8%)=11522元

  事件4:(80*70%*36+500*80%*6)*(1+9.8%)=4849元

  合計:11522+4849=16371元

  乙施工單位費用:

  事件3:(2.5+0.5)*(1+9.8%)=3.294萬元

  甲施工單位工期: 事件1:3天 事件3、4:5天 合計:8天



  乙施工單位工期:2天。
